ناویا بر مدار حیات

با پیشرفت فاز اول پروژه ناویا و اتمام سازه بلوک‌های شمالی و همچنین آغاز عملیت اجرایی پلازای پروژه، نبض حیات در ناویا به تپش درآمده و کم‌کم سایه‌روشن‌های چگونگی زندگی در آن قابل تشخیص است.

با پیشرفت 36.7 درصدی روح زندگی در فاز اول ناویا دمیده شد
به گزارش روابط عمومی ثغرب، در روزهای گذشته بلوک TA-14 با اجرای وال‌پست و دیوارچینی طبقه 7 به پیشرفت 40.37 درصدی رسید؛ همچنین بلوک TE-15 نیز با تکمیل نمای بلوک توانست بیش از نیمی از مسیر پیشرفتش را طی کرده و 50.79 درصد پیشرفت را ثبت کند.

اجرای بلوک TC-17 با اجرای اسکلت طبقه 7+ نیز به 26.17 درصد رسیده و بلوک TA-18 با تکمیل اجرای اسکلت طبقه 4+ شاهد پیشرفت 18.39 درصدی بوده است.

همچنین در کنار تمامی این پیشرفت‌ها بلوک TB1-19 با اجرای اسکلت طبقه همکف پیشرفت 10.64 درصدی و رمپ‌های ENT-11 و ENT-12 به ترتیب پیشرفت‌های 1.53 و 42.5 درصدی داشته‌اند.

بلوک TD-16 هم همچون بلوک TA-14، با اجرای وال‌پست و دیوارچینی طبقه 6 پیشرفت 43.08 درصدی را تجربه کرد؛ در این میان پیشرفت بلوک TC-13 نیز با اجرای دیوارچینی طبقه 5 به 38.68 درصد رسید. همچنین بلوک‌های TD-12 و TE-11 نیز با تکمیل دیوارچینی و تکمیل نمای دو ضلع به ترتیب به پیشرفت 48.42 و 48.27 درصدی رسیده‌اند.

گذشته از درصد کلی پیشرفت بلوک‌ها، در جدول زیر پیشرفت سایر امور اجرایی از نظرتان می‌گذرد.



پیشرفت فاز اول پروژه ناویا

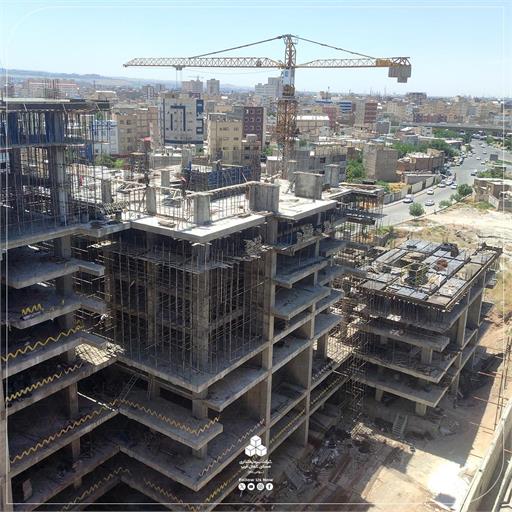

پیشرفت فاز اول پروژه ناویا
navia tir 66†

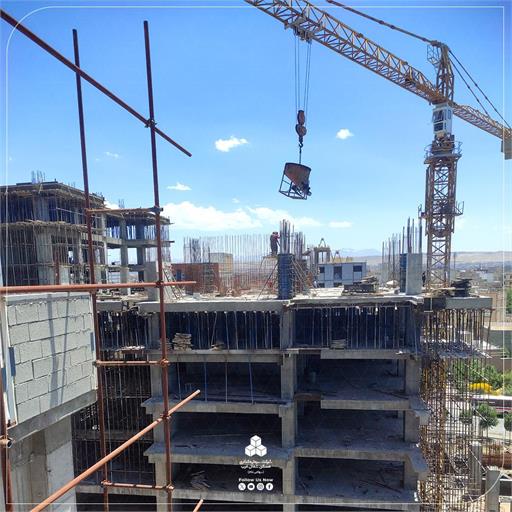

پیشرفت فاز اول پروژه ناویا
navia tir 22†

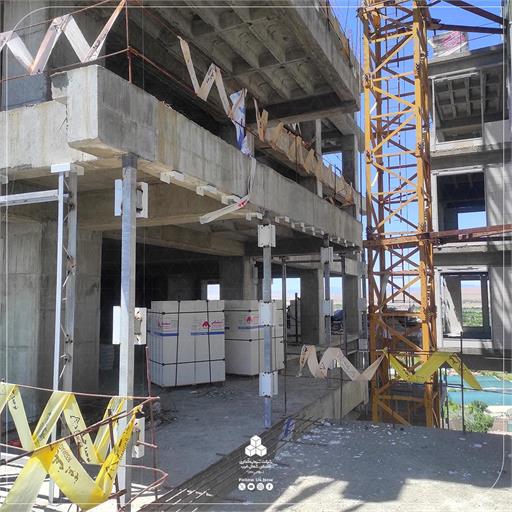

پیشرفت فاز اول پروژه ناویا
navia tir 44†

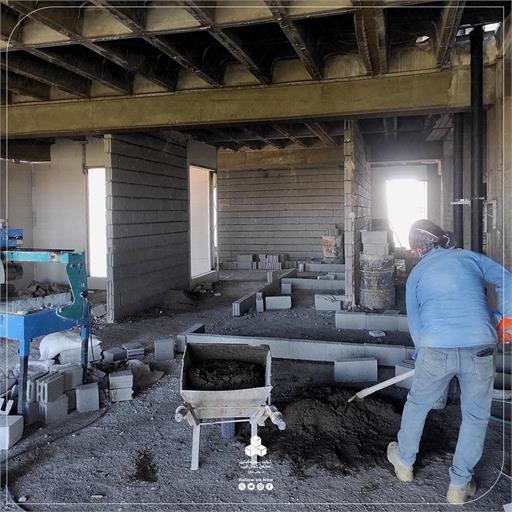

پیشرفت فاز اول پروژه ناویا
navia tir 55†

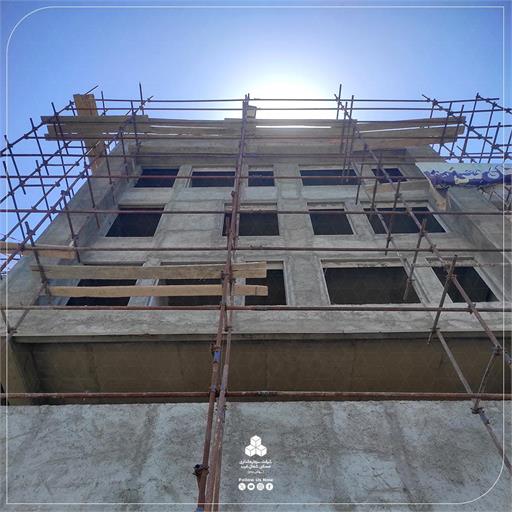

پیشرفت فاز اول پروژه ناویا
navia tir 11†

مشتاقانه منتظر دریافت نظرات شما دوستان عزیز هستیم





مطالب مرتبط

ناویا بر مدار حیات

ناویا بر مدار حیات

جلسه کنترل پروژه ناویا با حضور مدیرعامل و معاونین شرکت سرمایه‌گذاری مسکن شمال‌غرب برگزار شد.

آغاز مراحل محوطه‌سازی ضلع شمالی فاز اول ناویا

در ضرورت ناویا

در ضرورت ناویا

005

اتمام سازه بتونی بلوک‌های ضلع شمالی فاز اول ناویا

فاز اول ناویا یک سوم مسیر رشد را طی کرد

فاز اول ناویا یک سوم مسیر رشد را طی کرد
